地面找平施工工艺

地面找平施工工艺

  地面找平是家装中必要的过程之一。一般找平的方法有水泥沙浆找平,自流平找平,石膏找平,而效果最好的方法应该是自流平找平,参考下面的施工过程及效果。

  目前地面找平方法一般有3种,机器研磨加石膏找平、水泥砂浆找平、自流平找平。

  机器研磨加石膏找平:

  1.、不增高地面

  2、施工后2小时,就可以在上面走动(施工)

  3、施工3天就可以铺木地板

  4、施工快捷(每户只需一天)价位又实惠,比水泥找平和自流平要优惠的多。

  水泥砂浆找平:

  1、增高地面最低2公分

  2、施工后要3天可以在上面踩(施工)

  3、施工完工以后要等最低15天以后铺木地板

  4、价位适中

  自流平找平:

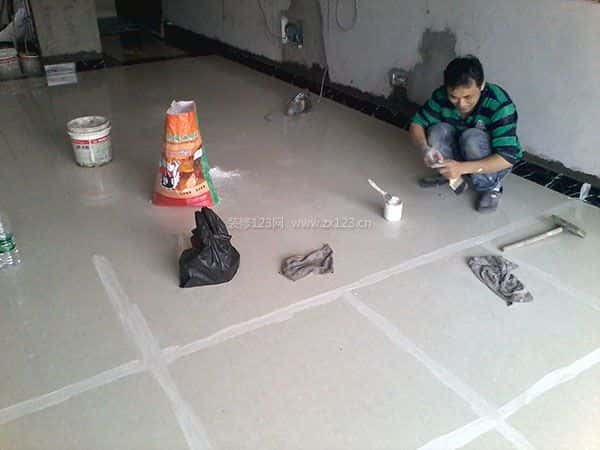

  1、去房间的最高点

  2、施工以后24小时不能进人

  3、施工后和水泥差不多也要15天以后铺木地板

  4、价位最高

  施工条件:

  1、机器研磨加石膏找平:在装修的任何时间都可以施工的(最好在把厨房和卫生间的墙、地砖铺贴完工以后)。

  2、水泥找平和自流平找平:必须在厨房和卫生间墙地砖铺贴完工以后和在处理墙面的之间进行。

地面找平验收标准

  一般我们说道的地面找平可以分为两种,一是原始的水泥砂浆地面找平、二是现在广泛运用的自流平水泥找平。两者的意思都是将建筑物的原始地面通过找平使地面平整度达到一点的标准。

  水泥砂浆地面找平验收标准:

  1、水泥砂浆面层与基层应粘结牢固,不应空鼓.

  2、水泥砂浆面层表面应密实压光,不允许有裂缝,脱皮、起沙、接荐不平等缺陷.

  3、不泛水的地面,应按设计要求做好泛水,不得有倒泛水现象.

  4、用2m靠尺检查表面平整度,允许偏差4mm.

  5、将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。

  6、根据墙上的+1000mm水平线,往下量测出面层标高,并弹在墙上。

  7、根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于20mm),然后拉水平线开始抹灰饼(5cm*5cm),横竖间距为1.5—2.0米,灰饼上平面即为地面面层标高。如果房间比较大,还须抹标筋。铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。

  8、搅拌砂浆,用搅拌机进行搅拌,颜色必须一致。

  9、铺设水泥砂浆前,涂刷水泥浆一层(随刷随铺面层砂浆)。

  10、在涂刷完水泥砂浆后,铺水泥砂浆,并在灰饼之间将砂浆铺均匀。

  11、木抹子刮平后,迅速用铁抹子压第一遍,直到出浆为止。面层砂浆初凝后,用铁抹子压第二遍,表面压平压光。在水泥砂浆终凝前进行第三遍压光,必须在终凝前完成。 并随时用2米靠尺检查其平整度。

  12、完工后24小时(地面压光),铺锯末或其他材料覆盖洒水养护,保持湿润,养护时间不少于7天,抗压强度达5Mpa时才能上人。

相关文章

合同索赔条款

合同索赔条款

合同索赔条款内容 合同索赔条款   一.索赔期限   须于准据法规定的期限或合同约定的期限进行索赔,若逾期,则将被认为受损害人放弃要求对方赔偿损失,此后违约方也具有权利根据对方逾...

南鸿装饰

南鸿装饰

1 南鸿装饰怎么样? 在我们家里选择装修风格的时候,大家也是会考虑我们的装修效果,只有装修效果好,才可以保障我们有好的环境。在进行房子装修的时候,必须的了解,究竟南鸿装饰怎么...

窗帘验收

窗帘验收

窗帘安装如何验收   对于安装好后窗帘的验收您又了解多少呢? 下面跟小编一起来学习下窗帘验收知识吧。   其实窗帘验收只需要验收窗帘杆、窗帘、窗套就行了。   首先,我们...

百叶窗安装

百叶窗安装

百叶窗安装方法   1.固定方式假如把百叶窗安成固定的,会给清洗百叶窗窗户玻璃带来不便,一般不选择固定安装。   2.平开方式具有密封性好的特点,适于小型窗户或者单扇、两扇窗的安装...

二手房验房

二手房验房

二手房的验房流程   1、查看三书一证一表。《住宅质量保证书》(可带走)、《住宅使用说明书》(可带走)、《建筑工程质量认定书》,“一证”是指《房地产开发建设项目竣工综合验收合格证》,“一...

主体拆改

主体拆改

1 主体拆改的流程   主要包括拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等。主体拆改说白了,就是先把工地的框架先搭起来。   在这里如果是老房子,需要你做空调移机什么的,...
